弱电机房工程的建设、流程、规范是怎样的?

前言

弱电机房工程是一个集建筑、结构、电气、暖通、消防、装修,安防智能化、计算机信息系统等多专业组成的特殊工程,弱电机房工程系统众多,因此不能孤立的看待机房的各个系统,而应看成一个更大的统一系统来进行设计和实施,以提高整体方案实施的可靠性、可用性、安全性和易管理性。

正文

1、弱电机房建设流程

弱电机房工程建设流程包括前期规划,初步设计,深化设计,工程招投标,项目实施验收,售后维保和付费维保等流程。

前期规划(含预算)→初步设计(含概算)→深化设计(含预算)→工程招投标→项目实施及验收→售后维保→付费维保;

前期规划是重要的环节,重点解决项目定位,建设标准,机房面积布局,建设内容,造价估算,以及与各专业间的配合要求。

机房工程规划

2、机房建设标准确定

机房基础环境建设应满足数据中心设计规范中的相应标准的要求:

A级:冗错系统配置(国家级信息中心,重要军事指挥部门,银行债券等金融机构);

B级:容余系统配置(大众城市的信息中心,交通指挥调度中心,三级医院,高等院校);

C级:基本系统配置,大部分机房都会按照A级和B级标准配置;

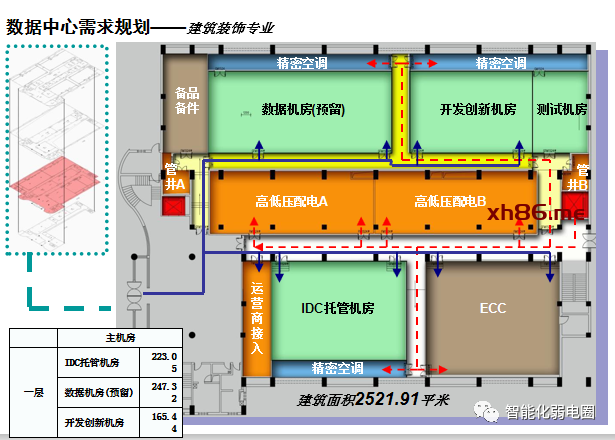

数据中心需求规划

3、弱电机房实施分工

信息系统、装修、空调、电气由机房专业负责设计,并应与机房统一招标,统一施工,消防建议由设计院设计,消防专业施工,便于大楼统一消防验收;

4、机房规划时注意事项

①机房到底需要多大面积,如何计算?

机房由主机房和辅助机房组成,主机房面积可按4m2/每台机柜估算,辅助机房面积=主机房面积。

举例:某项目规划需要50台机柜

则主机房面积=50*4=200m2

机房总建筑面积=主机面积*2=400m2

②机房建在哪个楼层最合适

大楼中间偏下楼层,减少雷击影响。不设在地下层或一层,满足精密空调室外机放置要求,有附属楼的最好设在附属楼倒数第二层或主楼不高于附属楼的楼层。

直击

③机房造价如何估算

造价估算包括:装修、配电、空调、UPS、机柜、布线等,不含机房IT设备。

A级机房:按10~14万/柜或主机房面积2.5~5万/m2估算

B级机房:按8~12万/柜或主机房面积2~3万/m2估算

④机房配合要求

1)层高:中小型机房4.2米,大型机房 4.5米

2)承重:主机房、钢瓶间8KN/m2;电池间16KN/m2

3)用电量:总用电量按主机房面积1~1.5KW//m2考虑,或按4~5KW/柜考虑;其中UPS用电和动力用电可按各占一半考虑

4)变压器:按满足机房规范及机房荷载要求配置

5)柴油发电机:功率应满足机房常用电源要求

6)其它:机房上方不得有卫生间,四周不得有消防栓

4、机房基础环境建设

①微模块应用

微模块设施实施可规模复制,且绿色节能,管理维护也更加方便。

机房微模块

②弱电机房电气设计

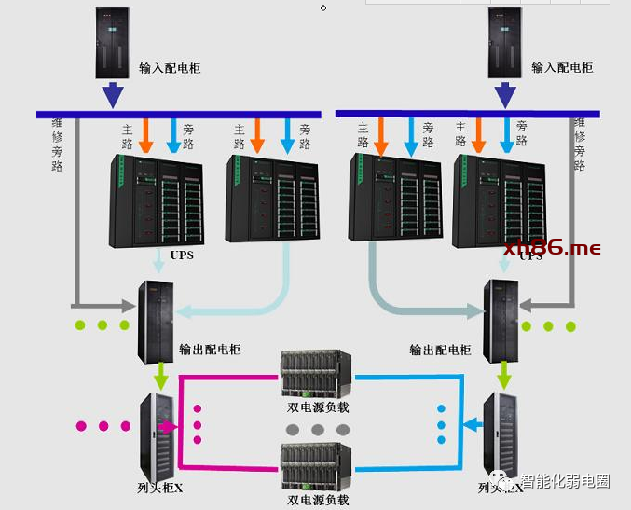

采用双母线,双回路设计

电气设计

③空调新风系统

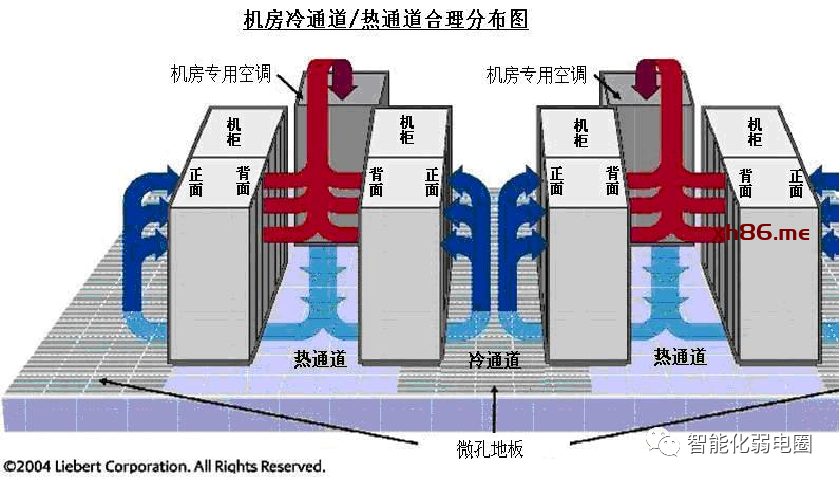

行间空调前送风→机柜前进风→机柜后出风→行间空调后回风

空调新风系统

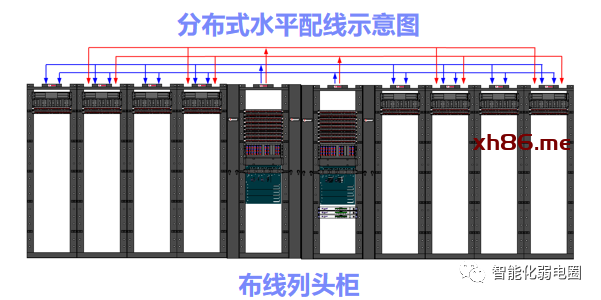

④综合布线

按列单独布线,管理,节省综合布线线缆。

综合布线

⑤机柜

网络柜,服务器机柜,配电柜,合理布局。

机柜

⑥机房消防

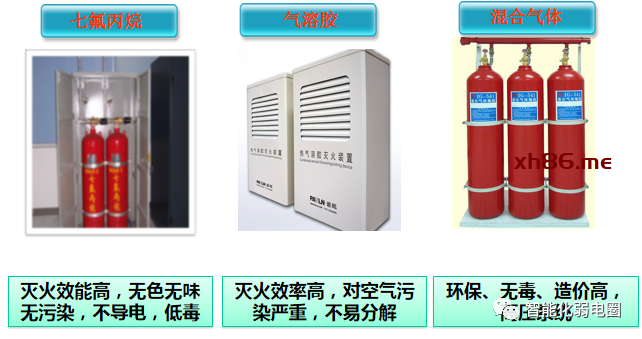

了解消防产品,针对机房等级选择合适的消防产品。

机房消防

⑦防雷接地

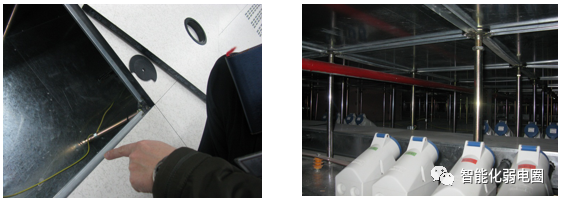

采用M型综合接地方式,接地电阻不大于1欧,机房外围30*3,内围30*2的等电位连接带,每台机柜采用不同长度的两根接地线与接地网络相连。

防雷接地

⑧机房标识管理

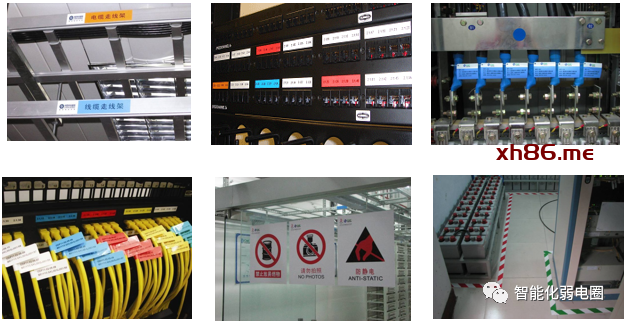

在机房内使用各类标识识别,方便售后维护。

机房标识管理

暂无评论

发送评论 编辑评论

|´・ω・)ノ
ヾ(≧∇≦*)ゝ
(☆ω☆)
(╯‵□′)╯︵┴─┴
 ̄﹃ ̄
(/ω\)
∠( ᐛ 」∠)_
(๑•̀ㅁ•́ฅ)
→_→
୧(๑•̀⌄•́๑)૭
٩(ˊᗜˋ*)و
(ノ°ο°)ノ
(´இ皿இ`)
⌇●﹏●⌇
(ฅ´ω`ฅ)
(╯°A°)╯︵○○○
φ( ̄∇ ̄o)
ヾ(´・ ・`。)ノ"
( ง ᵒ̌皿ᵒ̌)ง⁼³₌₃
(ó﹏ò。)
Σ(っ °Д °;)っ
( ,,´・ω・)ノ"(´っω・`。)
╮(╯▽╰)╭
o(*////▽////*)q
>﹏<
( ๑´•ω•) "(ㆆᴗㆆ)
😂
😀
😅
😊
🙂
🙃
😌
😍
😘
😜
😝
😏
😒
🙄
😳
😡
😔
😫
😱
😭
💩
👻
🙌
🖕
👍
👫
👬
👭
🌚
🌝
🙈
💊
😶
🙏
🍦
🍉
😣
Source: github.com/k4yt3x/flowerhd
颜文字
Emoji
小恐龙
花!
上一篇
下一篇
